Het deel van de doorfietsroute in Eindhoven loopt vanaf Eindhoven Centraal Station richting Best. Deze is opgedeeld in negen deelprojecten + de Pendelroute. Op deze pagina vind je meer informatie over de volledige doorfietsroute en lees je per deelproject over het proces, de planning en natuurlijk het uiteindelijke resultaat.
Over de doorfietsroute
Waarom wordt dit deel van de doorfietsroute in Eindhoven aangepast?
Fietsen draagt bij aan de gezondheid van inwoners. Daarom stimuleren we het gebruik van de fiets als één van de duurzame vervoerswijzen en willen we het aantal fietsverplaatsingen laten groeien. We verbeteren specifieke plekken op de fietsroute tussen Eindhoven Centraal station en Best. Dit draagt bij aan een betere bereikbaarheid, verkeersveiligheid, comfort en duurzaamheid.
Hoe gaat de volledige doorfietsroute eruitzien in Eindhoven?

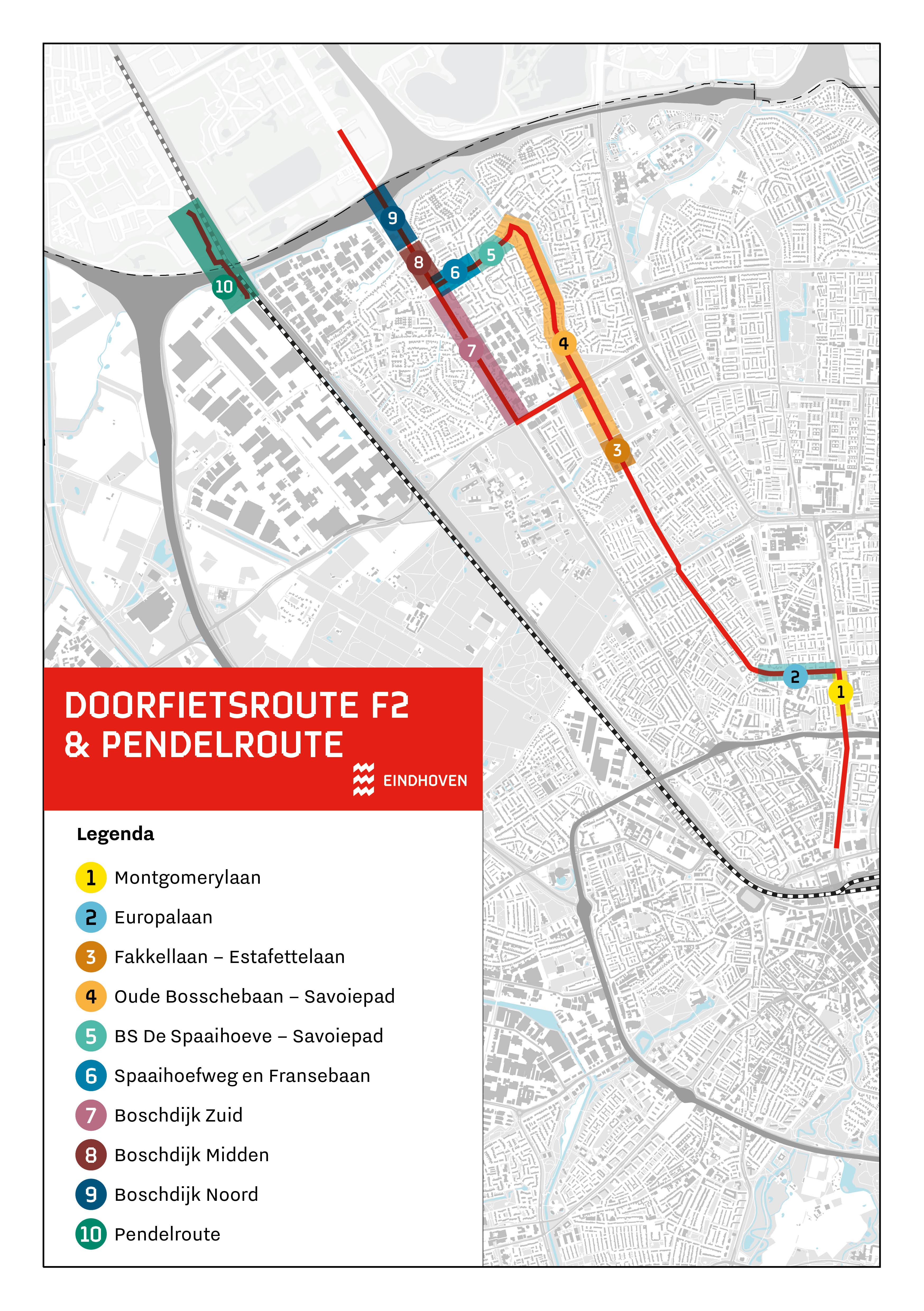

Bekijk de kaart met de doorfietsroute en pendelroute hieronder als afbeelding, of download de PDF.
Hoe verloopt het participatieproces?
De doorfietsroute in Eindhoven realiseren we in meerdere deelprojecten. Voor elk deelproject is er een participatietraject dat aansluit bij de specifieke situatie. Waar mogelijk betrekken we omwonenden bij de ontwikkeling van deze deelprojecten. Onder elk deelproject vind je de wijze waarop we omwonenden betrekken en informeren.
We stellen een participatieverslag op. Deze delen we met de participanten en communiceren we ook op deze pagina. In dit verslag staat wie is betrokken, hoe ze zijn betrokken en wat er met de inbreng is gedaan.
Montgomerylaan
Wat gaat we doen?
De ventweg van de Montgomerylaan is een deelproject binnen de doorfietsroute F2. Het deel van de ventweg tussen de Europalaan en de Pastoriestraat wordt een fietsstraat waar fietsers twee richtingen in kunnen fietsen. Bij het kruispunt met de Europalaan wordt een oversteek gemaakt in twee richtingen.
Beide aanpassingen zorgen voor een hoogwaardige fietsverbinding waarmee de bereikbaarheid, verkeersveiligheid, het comfort en duurzaamheid worden vergroot.
Het definitief ontwerp vind je hieronder als PDF-bestand.
Wat is de planning?
| Planning Montgomerylaan | |
|---|---|
| Fase | Start |
| Ontwerp | Eerste kwartaal van 2026 |
| Voorbereiding | Eerste kwartaal van 2027 |
| Uitvoering | Tweede kwartaal van 2027 |
We informeren omwonenden over de plannen via een wijkinfo. Deze versturen wij in het vierde kwartaal van 2026. Je kunt deze plannen ook terugvinden op deze pagina. Zodra de uitvoerende werkzaamheden starten, informeren we omwonenden weer via een wijkinfo.
Hoe kan ik meedenken?
De aanleg van een fietsstraat is de kern van dit deelproject. Deze wordt uitgewerkt volgens de landelijke richtlijnen en het handboek openbare ruimte.
Door de beperkte ruimte in het gebied zijn er geen mogelijkheden voor een andere inrichting van het gebied. Daarom zijn er geen keuzes te maken over de invulling van de ruimte. Om die reden is er geen ruimte voor omwonenden om mee te denken over het ontwerp. Wel hebben we omwonenden op de hoogte gebracht via een wijkinfo over de werkzaamheden en de planning. Deze wijkinfo kun je hieronder vinden.
Europalaan
Wat gaan we doen?
De Europalaan tussen de Dokter Berlagelaan en Montgomerylaan is verouderd en toe aan onderhoud. De Europalaan wordt opnieuw ingericht. Ook onderzoeken we of het aantal rijbanen kan worden teruggebracht van twee keer twee rijstroken naar twee keer één rijstrook, zodat er ruimte ontstaat voor een vrijliggend fietspad. Dit draagt bij aan de verkeersveiligheid van fietsers.
De kruising met de Kloosterdreef maakt onderdeel uit van dit deelproject. Voor deze kruising onderzoeken we of de aanleg van een rotonde mogelijk is.
Ook de kruising met de Frankrijkstraat valt binnen dit deelproject. Door de herinrichting van de Europalaan moet de aansluiting op deze kruising worden aangepast. Ook hier onderzoeken we de mogelijkheid voor een rotonde.
Wat is de planning?
| Planning Europalaan | |
|---|---|
| Fase | Start |
| Ontwerp | Tweede kwartaal van 2026 |
| Voorbereiding | Tweede kwartaal van 2027 |
| Uitvoering | Vierde kwartaal van 2027 |
Op 2 december 2026 organiseren we een bijeenkomst voor belanghebbenden. Zij zijn uitgenodigd via een wijkinfo. Tijdens de bijeenkomst delen we inhoudelijke informatie over het project. En geven we de ruimte aan voor participatie. Je kunt je aanmelden voor de informatiebijeenkomst via www.eindhoven.nl/2december.
Hoe kan ik meedenken?
Tijdens de informatiebijeenkomst op 2 december 2026 lichten we de plannen toe. Ook horen we wat belanghebbenden belangrijk vinden. Er is ruimte om wensen, ideeën en aandachtspunten te delen. We gebruiken deze reacties bij de verdere uitwerking van het ontwerp. Waar mogelijk nemen we de inbreng mee. Je kunt je aanmelden voor de informatiebijeenkomst via www.eindhoven.nl/2december.
Tijdens een volgende bijeenkomst informeren we de belanghebbenden over de voortgang van het project.
Documenten
Hieronder vind je verstuurde brieven en andere documenten over deelproject Europalaan.
Fakkellaan – Estafettelaan
Wat gaan we doen?
De kruising Fakkellaan, Estafettelaan en Oude Bosschebaan richten we opnieuw in. Er komt een rotonde waardoor de verkeerssituatie veiliger wordt. De rotonde geeft aan in welke richting fietsers moeten fietsen. Hierdoor zullen mensen minder snel tegen de rijrichting in fietsen. Ook passen we het fietspad tussen de rotonde en de sportvelden aan. Bestaande bomen krijgen meer ruimte om onder de grond te groeien. Zo blijven bomen gezond en ontwikkelen zij beter.
-
Fakkellaan visualisatie 1 (6.87 MB)
-
Fakkellaan visualisatie 2 (7.2 MB)
Wat is de planning?
| Planning Fakkellaan-Estafettelaan | |
|---|---|
| Fase | Start |
| Ontwerp | Eerste kwartaal van 2026 |
| Voorbereiding | Vierde kwartaal van 2026 |
| Uitvoering | Vierde kwartaal van 2027 |
De planning van de uitvoering is gewijzigd. Als gevolg van werkzaamheden en wachttijden bij externe partijen start de uitvoering in het vierde kwartaal van 2027.
Hoe kan ik meedenken?
Het ontwerp is gepresenteerd tijdens een informatiebijeenkomst op 8 juli 2026. Hiervoor zijn direct omwonenden uitgenodigd. Op de avond waren ongeveer 50 personen aanwezig. Tijdens de informatiebijeenkomst is aan bod gekomen wat de doorfietsroute F2 inhoudt en wat we gaan doen. Alle aanwezigen hebben de ruimte gekregen om vragen te stellen en hun ideeën, wensen en zorgen te delen.
Tot 1 augustus kun je reageren op het ontwerp door een mail te sturen naar doorfietsroutef2@eindhoven.nl. Zodra het ontwerp definitief is, informeren we omwonenden via een wijkinfo. Ook communiceren we dit op de website. Er wordt ook een participatieverslag gemaakt. In het participatieverslag geven we aan welke feedback wel of niet is meegenomen in het definitief ontwerp.
Oude Bosschebaan – Savoiepad
Wat gaan we doen?
Het fietspad langs de Oude Bosschebaan wordt verbeterd. Er lag al nieuw rood asfalt, hierop zijn lijnen aangebracht. Met duidelijke belijning zien fietsers waar ze moeten rijden. Dit maakt de situatie duidelijker en zorgt voor meer veiligheid in het verkeer.
De kruising met het Savoiepad is nu onoverzichtelijk en daardoor niet veilig. Daarom passen we de kruising aan. We verleggen een deel van het fietspad, zodat fietsers beter zicht hebben in de bocht. Dit maakt de situatie duidelijker en veiliger.
Je bekijkt het definitief ontwerp hieronder als PDF.
Wat is de planning?
| Planning Oude Bosschebaan – Savoiepad | |
|---|---|
| Fase | Start |
| Ontwerp | Eerste kwartaal van 2026 |
| Voorbereiding | Vierde kwartaal van 2026 |
| Uitvoering | Tweede kwartaal van 2027 |
Hoe kan ik meedenken?
Er wordt een bredere bocht aangelegd om de verkeersveiligheid op de kruising te verbeteren. Door de beperkte ruimte in het gebied zijn er geen mogelijkheden voor een andere inrichting. Om die reden is er geen ruimte voor omwonenden om mee te denken over het ontwerp. Wel informeren we omwonenden over de werkzaamheden en de planning. Ook delen we de informatie op de website.
BS Spaaihoeve – Savoiepad
Wat gaan we doen?
In het deelproject BS De Spaaihoeve wordt de situatie van het Savoiepad ter hoogte van de basisschool opnieuw ingericht. Hiervoor is een ontwerp gemaakt.
Het speelterrein wordt bij het schoolgebouw getrokken, waardoor er één overzichtelijke speelruimte ontstaat. Het fietspad en voetpad leggen we om het schoolterrein heen. Daardoor hoeven de kinderen in de pauzes niet meer over te steken. Dit maakt het veiliger.
In het ontwerp zijn ook groene plekken opgenomen. Hoe deze eruit gaan zien, werken we nog verder uit. Daarbij gebruiken we ideeën en wensen van betrokkenen, zoals de school en de omgeving.

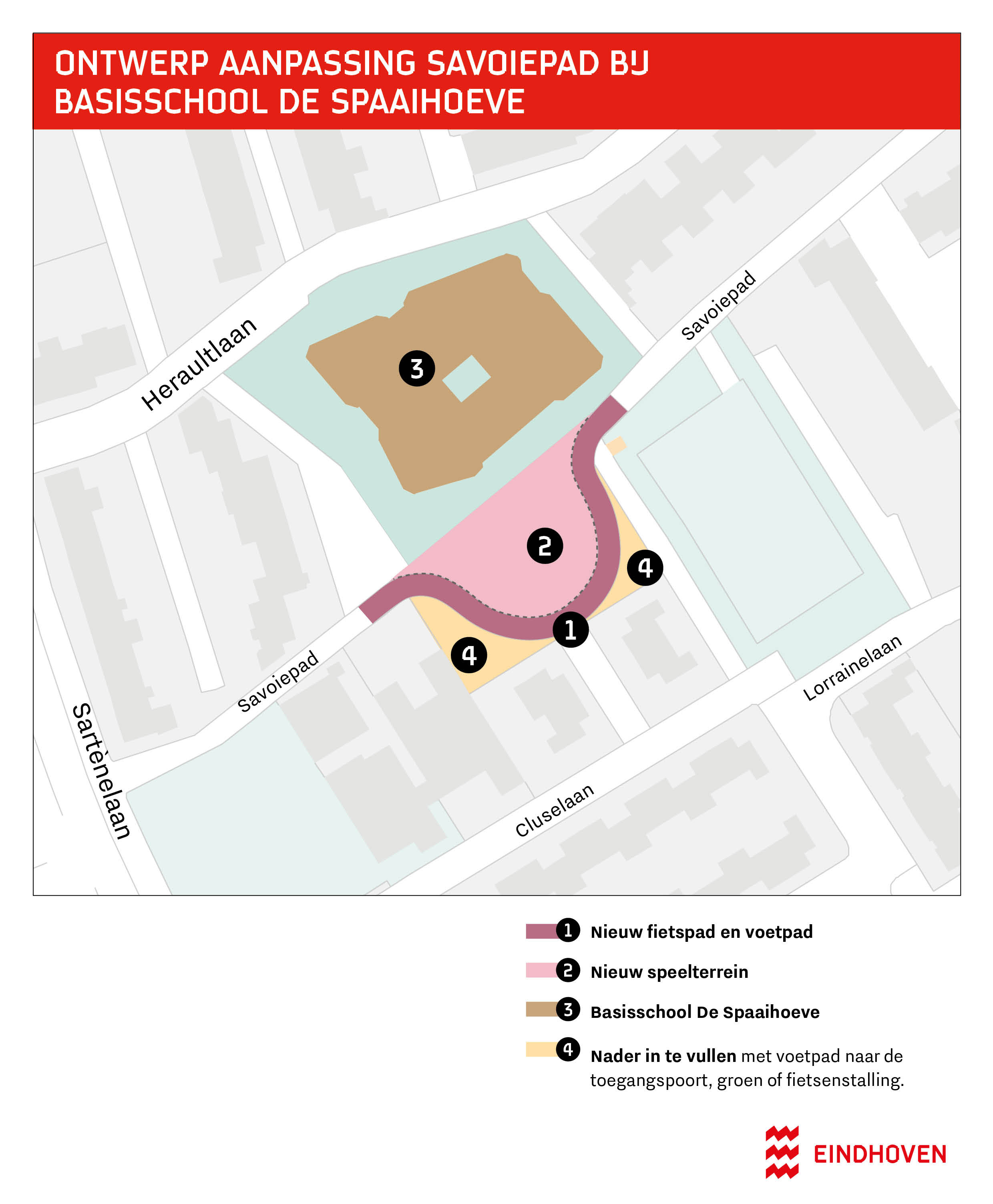

Bekijk het ontwerp op de afbeelding hieronder.
-
Technisch voorlopig ontwerp BS De Spaaihoeve (250.11 KB)
Wat is de planning?
| Planning BS Spaaihoeve – Savoiepad | |
|---|---|
| Fase | Start |
| Ontwerp | Eerste kwartaal van 2026 |
| Voorbereiding | Tweede kwartaal van 2027 |
| Uitvoering | Derde kwartaal van 2027 |
Hoe kan ik meedenken?
Het ontwerp is gepresenteerd tijdens een informatiebijeenkomst op 15 april 2026. Hiervoor zijn omwonenden en ouders van kinderen die op de basisschool zitten uitgenodigd. Op de avond waren ongeveer 40 personen aanwezig.
Tijdens de informatiebijeenkomst is aan bod gekomen wat de doorfietsroute F2 inhoudt en wat we gaan doen. Alle aanwezigen hebben de ruimte gekregen om vragen te stellen en hun feedback te geven. Ook was er ruimte om een voorkeur uit te spreken over de groeninvulling. Wie er niet bij kon zijn, kon tot 1 mei 2026 digitaal reageren op het ontwerp. De reacties worden daar waar mogelijk verwerkt in het ontwerp.
Zodra het ontwerp definitief is, wordt er een participatieverslag gemaakt. Het ontwerp en het participatieverslag komen beschikbaar op deze webpagina. In het participatieverslag geven we aan welke feedback wel of niet is meegenomen in het definitief ontwerp.
Spaaihoefweg & Fransebaan
Wat gaan we doen?
We richten de Spaaihoefweg tussen de Boschdijk en de Fransebaan opnieuw in. De weg wordt aangepast van twee rijstroken naar één rijstrook per rijrichting. Hierdoor ontstaat ruimte voor een vrijliggend fietspad. Dat maakt fietsen veiliger.
Ook de kruising met de Fransebaan hoort bij dit deelproject. De oversteek naar het Savoiepad is nu niet veilig. We maken hier een rotonde. Een rotonde zorgt voor een veiligere en overzichtelijke verkeerssituatie.
Wat is de planning?
| Planning Spaaihoefweg & Fransebaan | |
|---|---|
| Fase | Start |
| Ontwerp | Tweede kwartaal van 2026 |
| Voorbereiding | Derde kwartaal van 2027 |
| Uitvoering | Tweede kwartaal van 2028 |
Hoe kan ik meedenken?
Voorlopig ontwerp
Op 18 november vond een bijeenkomst plaats voor belanghebbenden. Tijdens deze bijeenkomst hebben we het voorlopig ontwerp gepresenteerd. Ook was er ruimte om vragen te stellen, ideeën, wensen en zorgen te delen.
Je kunt het voorlopig ontwerp en de technische ontwerptekening hieronder vinden als PDF-bestanden. Het ontwerp van de parallelwegen volgt later. Heb je opmerkingen of suggesties over het voorlopig ontwerp? Dan kun je deze tot en met 2 december 2026 mailen naar doorfietsroutef2@eindhoven.nl. De reacties worden daar waar mogelijk verwerkt bij het opstellen van het definitief ontwerp.
Definitief ontwerp en start uitvoering
De belanghebbenden nodigen we uit voor een informatiebijeenkomst over het definitieve ontwerp. We lichten het definitief ontwerp toe en geven aan welke aanpassingen we naar aanleiding van de ontvangen reacties hebben verwerkt in het definitief ontwerp. Zodra hierover meer bekend is, ontvangen belanghebbenden een uitnodiging voor de bijeenkomst.
Voor de start van de uitvoering ontvangen belanghebbenden een wijkinfo. Ook plaatsen we actuele informatie over de werkzaamheden op de website.
Boschdijk-Zuid
Wat gaan we doen?
De ventwegen aan de Boschdijk, tussen de Rijnstraat en de Marathonloop, worden ingericht als fietsstraat. En we gaan tussen de Rijnstraat en de Gebroeders Ganslaan het riool vervangen. Bekijk het voorlopig ontwerp hieronder als afbeelding, of download de PDF.
-
Technisch voorlopig ontwerp Boschdijk-Zuid (377.43 KB)
Wat is de planning?
| Planning Boschdijk-Zuid | |
|---|---|
| Fase | Start |
| Ontwerp | Eerste kwartaal van 2026 |
| Voorbereiding | Tweede kwartaal van 2027 |
| Uitvoering | Vierde kwartaal van 2027 |
Hoe kan ik meedenken?
Het ontwerp is gepresenteerd tijdens een informatiebijeenkomst op 10 juni 2026. Hiervoor zijn bewoners en bedrijven in de directe omgeving uitgenodigd. Op de avond waren ongeveer 35 personen aanwezig. Tijdens de informatiebijeenkomst is aan bod gekomen wat de doorfietsroute F2 inhoudt en wat we gaan doen. Alle aanwezigen hebben de ruimte gekregen om vragen te stellen en hun ideeën, wensen en zorgen te delen. Tot 1 juli kon je reageren op het ontwerp. De reacties worden daar waar mogelijk verwerkt in het ontwerp.
Zodra het ontwerp definitief is, informeren we omwonenden via een wijkinfo. Dit communiceren we op de website. Er wordt ook een participatieverslag gemaakt. In het participatieverslag geven we aan welke feedback wel of niet is meegenomen in het definitief ontwerp.
Boschdijk-Midden
Wat gaan we doen?
Op dit deel van de Boschdijk passen we het fietspad aan. Het fietspad wordt verbreed van één richting naar twee richtingen. Hierdoor ontstaat een betere en veiligere fietsverbinding tussen Best en Eindhoven. Voor deze aanpassing is extra ruimte nodig. Daarom moeten we enkele bomen kappen of verplanten. We onderzoeken zorgvuldig welke bomen kunnen blijven staan en waar verplanting mogelijk is.
Wat is de planning?
| Planning Boschdijk-Midden | |
|---|---|
| Fase | Start |
| Ontwerp | Eerste kwartaal van 2026 |
| Voorbereiding | Eerste kwartaal van 2027 |
| Uitvoering | Tweede kwartaal van 2027 |
Hoe kan ik meedenken?
Door de beperkte ruimte in het gebied zijn er geen mogelijkheden voor een andere inrichting. Om die reden is er geen ruimte voor omwonenden om mee te denken over het ontwerp. Wel informeren we omwonenden over de werkzaamheden en de planning. Ook delen we de informatie op de website.
Boschdijk-Noord
Wat gaan we doen?
De ventweg aan de oostzijde van de Boschdijk is ingericht als fietsstraat, vanaf de inrit tot aan gemeente Best. Deze fietsstraat is uitgevoerd in rood asfalt en wordt verlicht door nieuwe lichtmasten.
Bekijk het definitief ontwerp hieronder, of download het technisch ontwerp als PDF.
-
Technisch definitief ontwerp Boschdijk-Noord (420.19 KB)
Wat is de planning?
| Planning Boschdijk-Noord | |
|---|---|
| Fase | Start |
| Ontwerp | Vierde kwartaal van 2025 |
| Voorbereiding | Tweede kwartaal van 2026 |
| Uitvoering | Derde kwartaal van 2026 |
Hoe kan ik meedenken?
Door de beperkte ruimte in het gebied waren er geen mogelijkheden voor een andere inrichting. Om die reden was er geen ruimte voor omwonenden om mee te denken over het ontwerp. Omwonenden zijn via wijkinfo’s geïnformeerd over de werkzaamheden en de planning. Ook hebben we de informatie op de website gedeeld.
Documenten
Hieronder vind je verstuurde brieven en andere documenten over deelproject Boschdijk-Noord.
Pendelroute
Voor de Pendelroute zijn wij nog aan het oriënteren wat de mogelijkheden zijn. Zodra er meer bekend is over dit project en de planning, communiceren we dit via de website.
